山西藍鼎配合山西建龍年修,計劃360㎡燒結脫硫從10月29日8:00計劃逐步降低液位,30日8:00吸收塔液位<4.5米,31日8:00吸收塔液位<3.5米,31日24:00吸收塔液位<2.5米。實際30日8:00液位4.0米,31日8:00液位3.5米,31日24:00液位1.4米。
淤泥沖洗

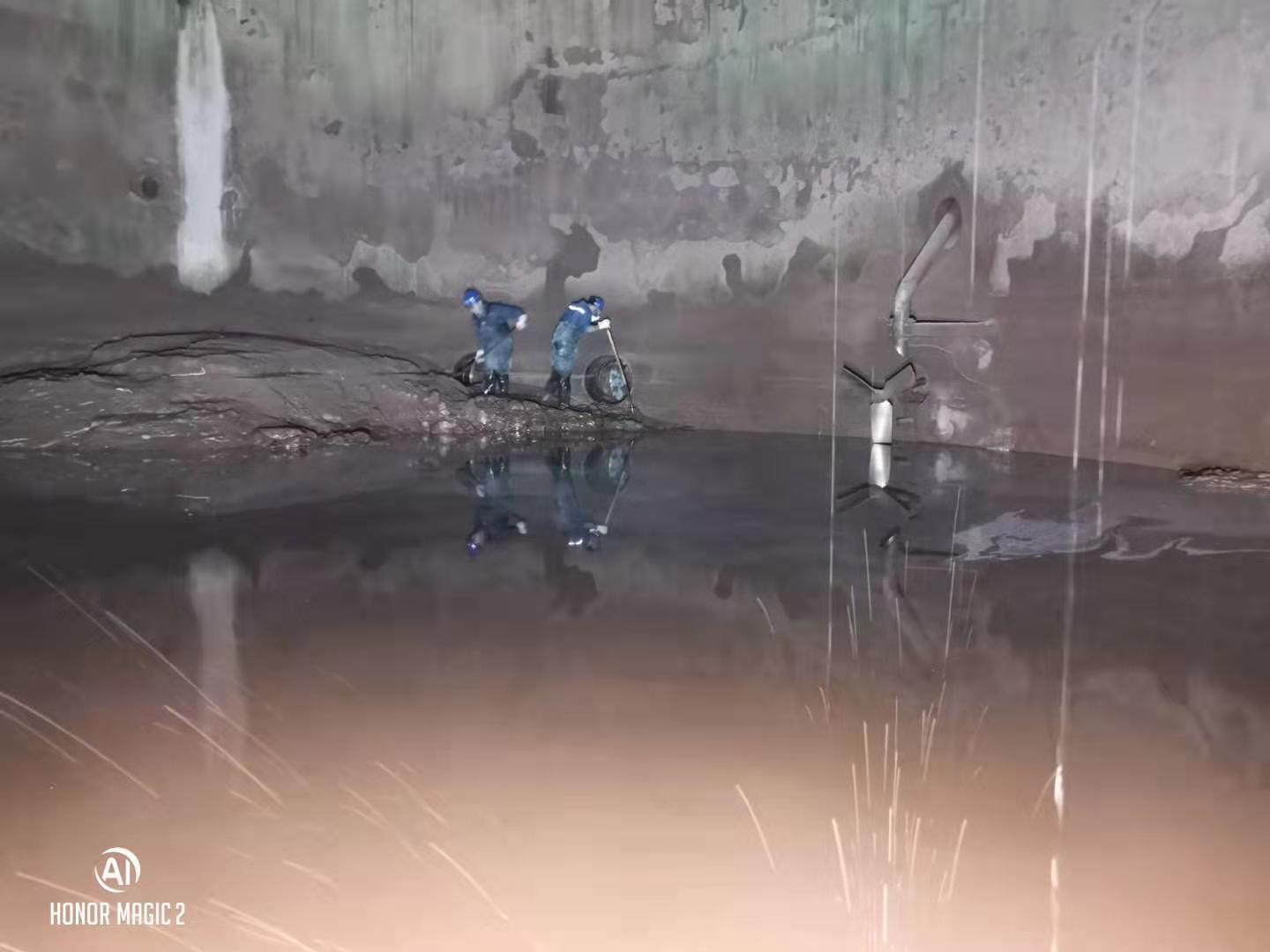

11月1日8:30吸污車到達,年修A組負責繼續降低吸收塔液位,配合吸污車將360㎡燒結脫硫沉淀池淤泥運往265㎡燒結脫硫沉淀池沉淀后送渣場,同時安排專人跟車協助;20:00年修A組加班加點進行吸收塔淤泥沖洗,24:00工作移交甲班留崗人員繼續清理,并提前2小時完成淤泥沖洗。
清塔現場

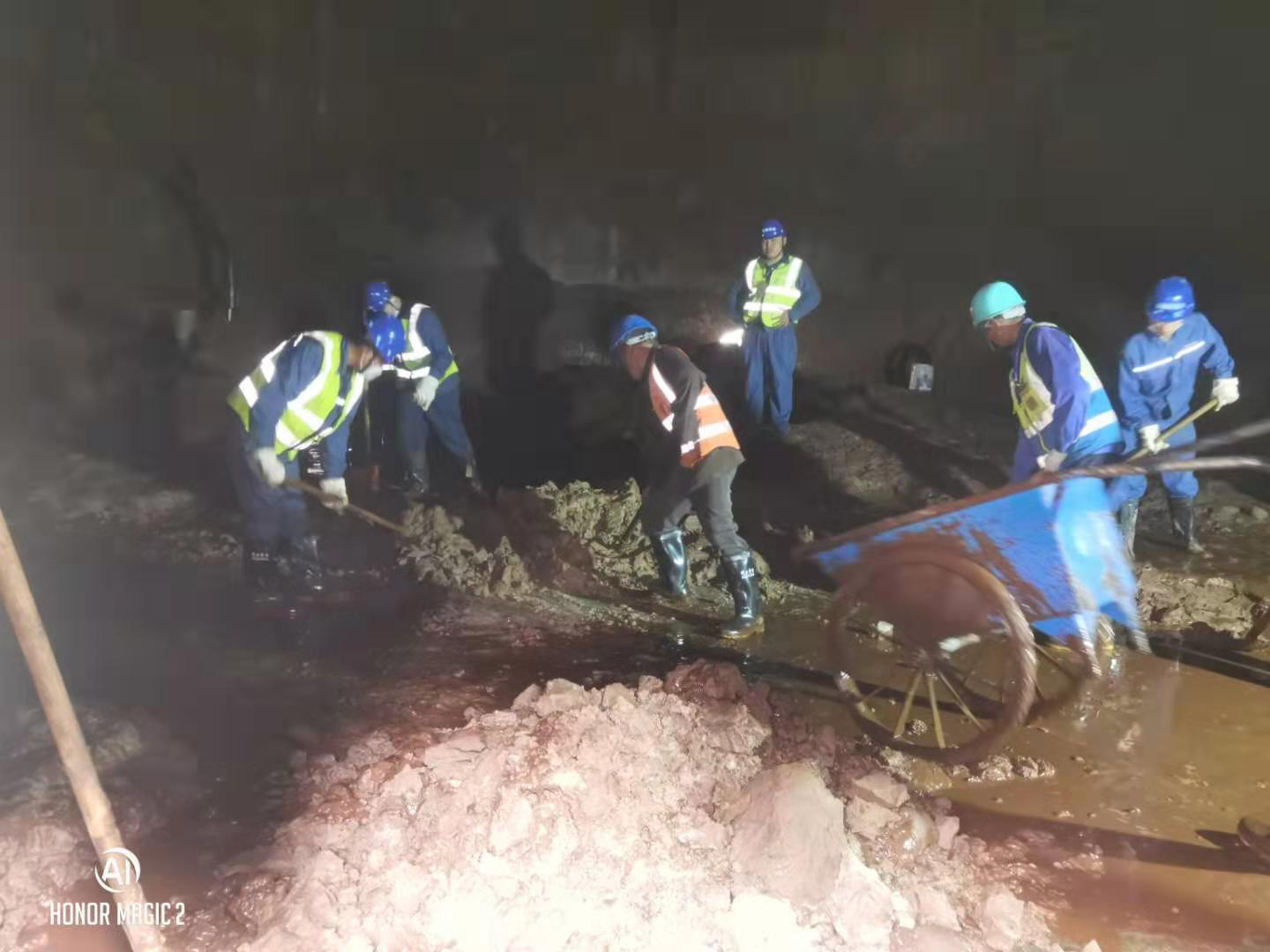

11月2日8:00-24:00, 生產部部長黃安軍、供應部部長雷澤成、年修A組、年修B組、年修C組、乙班留崗人員、丙班留崗人員、檢修班組和外委人員等共計50余人參與在進行有限空間安全培訓后,簽字進塔清理360吸收塔沉淀物。360㎡燒結脫硫塔內存在沉淀物多,清理難度大,清理時間緊,交叉施工等困難,但通過全體清塔人員共同努力,比計劃提前8小時完成。同時清塔人員還對吸收塔旁水溝進行疏通。
生產部黃部長黃安軍、供應部部長雷澤成帶領生產部上下全體員工齊心協力完成清塔任務。
塔內沉淀清理完成后白班組織對吸收塔旁水溝進行疏通、清理
本次360㎡燒結脫硫清塔山西藍鼎全體員工共同努力,生產班組科學合理降液位、清塔,檢修班組積極參與清塔,外委配合得當,各項工作有條不紊開展,全員努力,不分男和女、檢修和生產、領導和員工,敢于亮劍,面對困難不退縮,敢于迎難而上,挺身而出,團結一致,敢于擔當,能打硬仗,完美為本次年修開了個好頭。
