11月8日,西藍鼎針對即將開始的機電設備年度大修工作組織召開檢修會議,會上重點要求:要注重安全措施的落實,各檢修小組要指定專人監督安全,做到大修工作零安全事故,在保障安全的同時必須保證檢修質量,必須在燒結機開機前完成所有檢修工作。提前準備好檢修所需要的物資、吊車、卷揚機,確保檢修工作的順利開展。”
11月9日星期六,檢修班全體成員凌晨6:00到達車間,簡單的班前會后,按檢修計劃有條不紊的開展工作。本次大修工作難點在第一次整體更換刮板機的地軌道和鏈條,沒有經驗可以借鑒,通過大家的商議,采用卷揚機將廢鏈條拉出的同時利用廢鏈條拉新鏈條進入刮板機箱體,共用時10小時,比原計劃提前6小時完成。節約了大量的時間來用于其他設備檢修。
更換1期引風機軸承和葉輪是本次大修工作的重點,風機運行狀態的好壞,直接影響系統的脫硫指標,檢修班安排技術骨干參加風機檢修工作,嚴格按照風機檢修規程進行作業,保質保量的完成了風機檢修工作。
本次1、2期大修同時完成了高壓電氣設備預防性試驗、變壓器預防性試驗、微機繼電保護保護裝置試驗,更換回用水總水表,檢查清潔低壓電氣設備,檢查所有斗提鏈條,更換二期除塵器噴吹噴嘴,生產班組清理C系統2級塔A斗硫酸鈣板結塊、清理加濕機葉片、疏通所有斗提下料口。

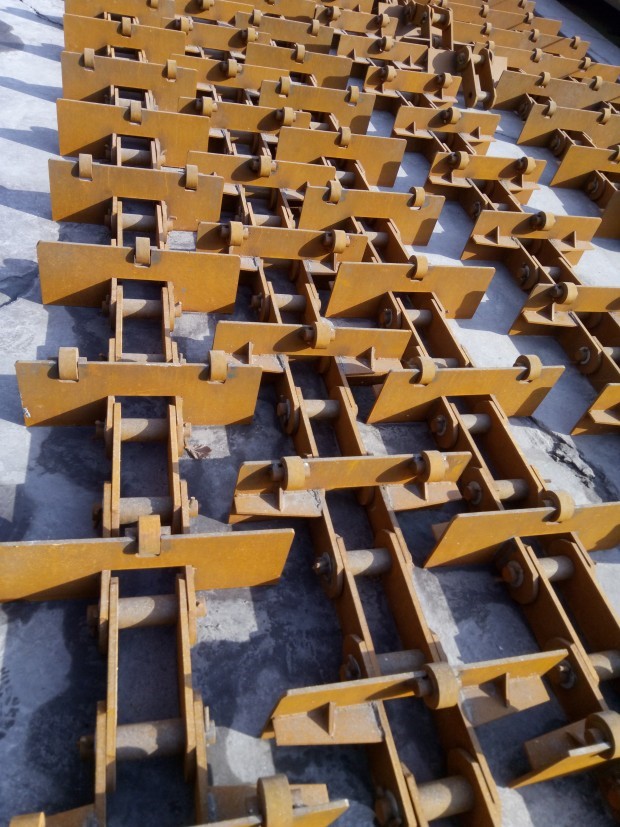

提前準備好的刮板機鏈條

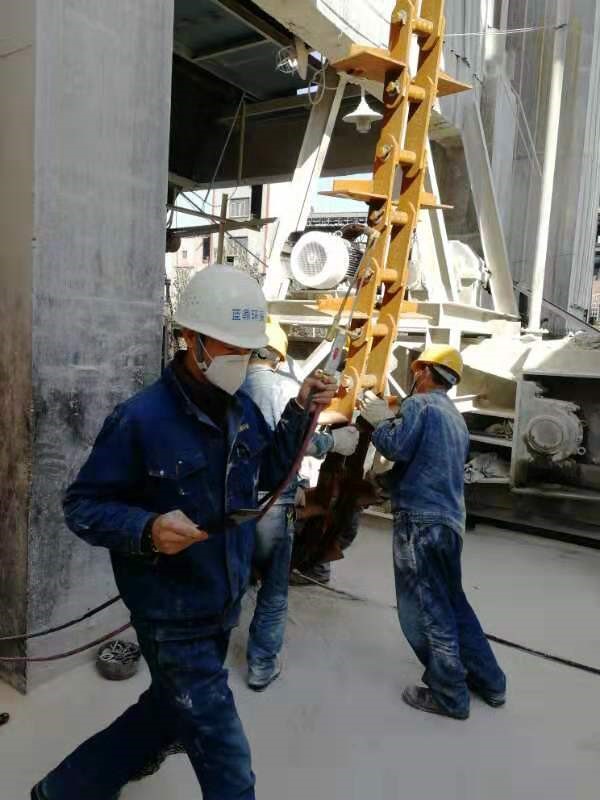

檢修工作

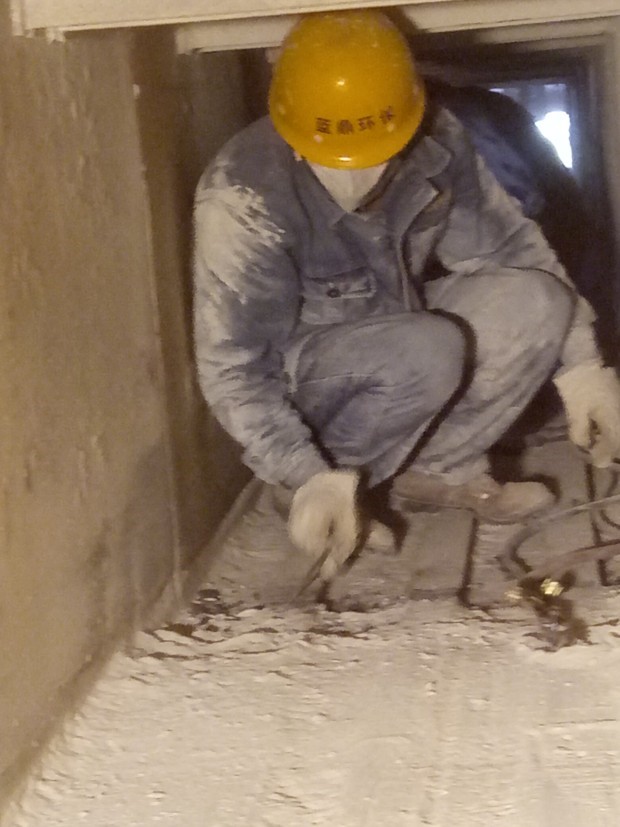

在刮板機里安裝地軌道

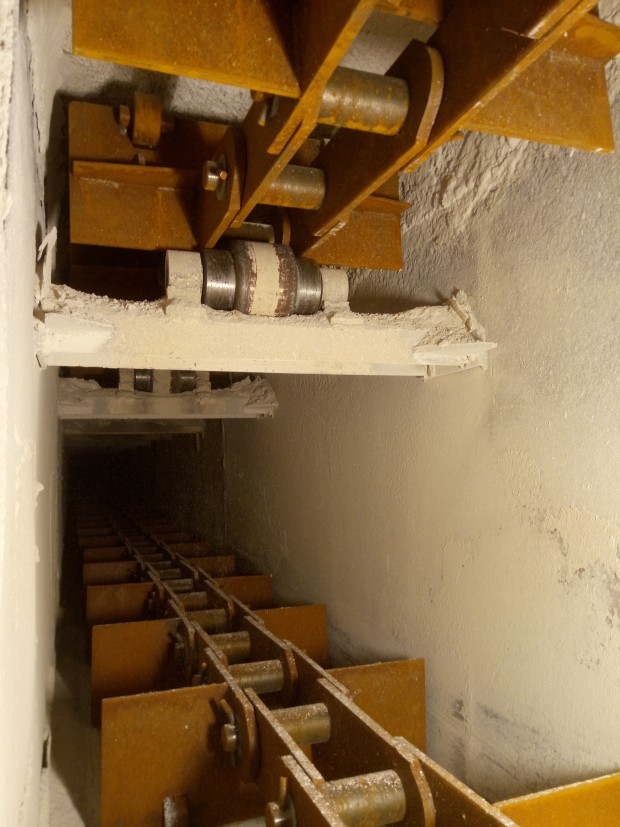

新鏈條安裝完成

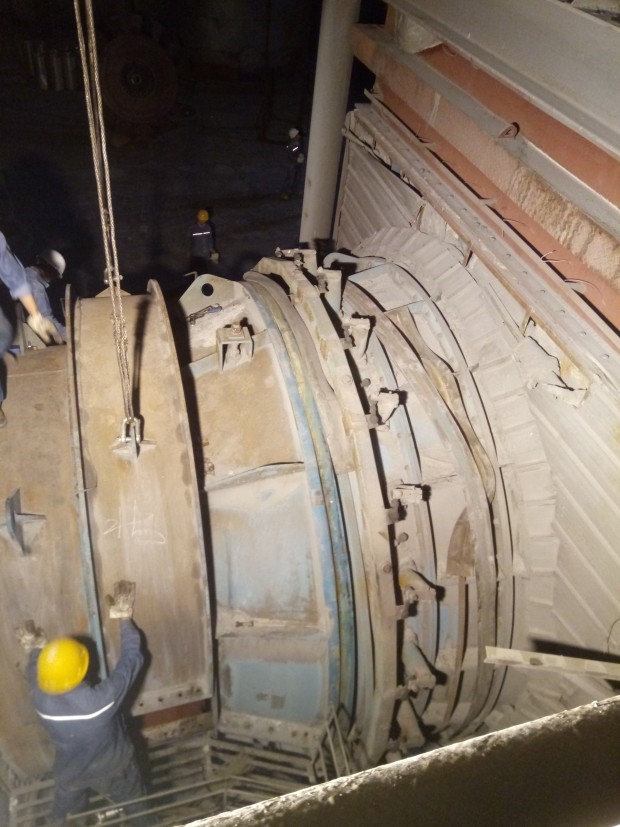

更換1期風機葉輪和軸承

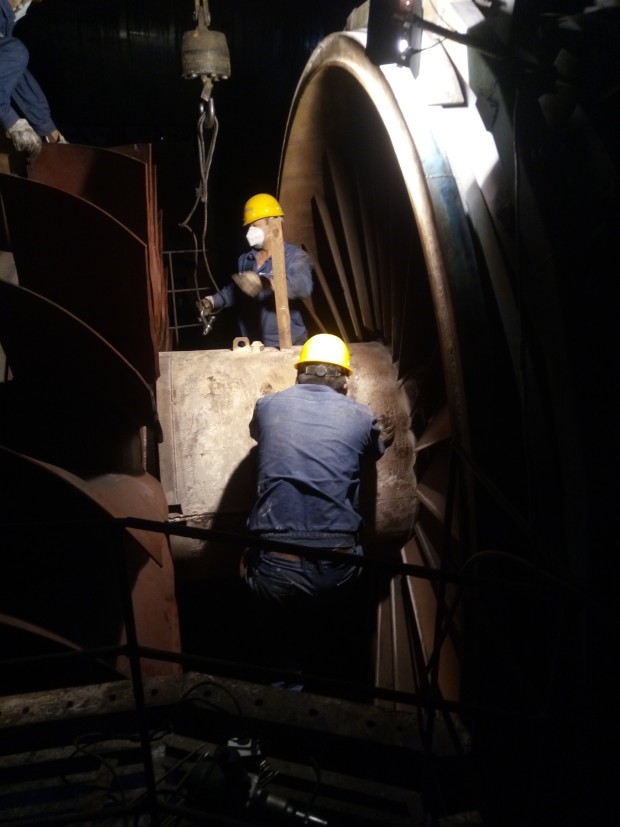

安全吊裝最后一塊風機大蓋

風機電機高壓開關柜做預防性試驗
更換回用水總水表
記者:周福
