1月11日11:20藍鼎集團饒顯明副董事長到西昌藍鼎脫硫脫硝項目現場調研,并組織召開項目推進會,要求各施工單位安全施工,做好安全措施,杜絕一切安全事故。在保證安全的同時,要倒排工期順排工序,爭取1月18日順利投產運行。隨后總經理李富勇安排部署了最近一周的工作,協調解決施工中的實際問題。安排檢修班長王成東要全力配合安裝調試,力爭17:00試運行主抽風機。
12:00王成東組織檢修人員到主抽風機現場,檢查調試風機輔助設備稀油站、液壓站、密封風機、導葉執行器等。在生產和檢修的共同努力下,17:12分電儀人員和能動中心調度室聯系確認準備啟動主抽風機,能動中心調度人員確認安全措施后,17:16分下達合閘調度命令,17:18分主抽風機啟動,但是啟動失敗,電儀人員立刻檢查綜合保護裝置,未報故障,再次檢查電機、母線絕緣電阻,絕緣電阻都正常。電儀人員隨后電話通知能動中心調度室,匯報具體檢查項目,建議能動中心檢查上一級變電站的綜保參數,能動中心人員檢查上一級綜保裝置后,發現是過電流二段保護動作,查看動作電流后,確認是保護電流設置偏小,立刻修改后再次送電。18:26分調試人員再次啟動主抽風機,各項參數運行正常。
主抽風機的正常運行,為接下來的烘爐加熱提供了硬件支持,為1月18日順利投產奠定了基礎。

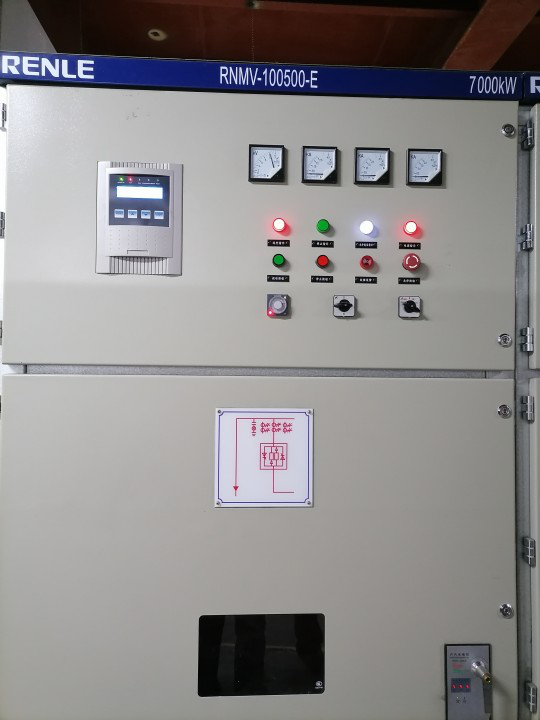

主抽風機啟動正常

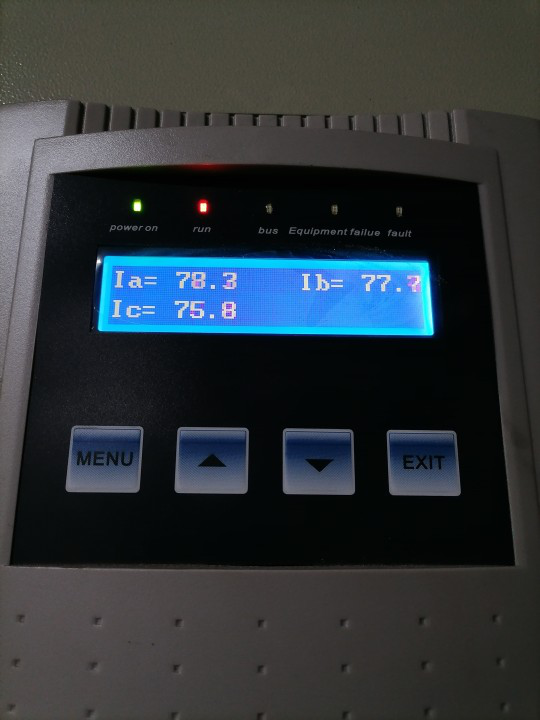

主抽風機運行電流正常
記者:周福
