為確保廢水項目高壓順利通電,10月26日上午9點,提釩廠、藍鼎環保和電氣施工單位三方在提釩會議室召開廢水項目高壓送電準備會議,以確保在安全的前提下,有序、平穩的推進廢水項目整體工作。
會后,釩廠項目組鐘科長協同釩廠電氣專業組、項目電氣施工單位、威遠藍鼎生產部長曾中東、施工負責人郭紹輝、生產副部長宋雨鵬、楊平和藍鼎電氣專業人員一起進行送電前檢查工作,對配電室所有配電設施進行查漏補缺。
10:39-11:14分廢水處理項目高壓供電做沖擊試驗;14:01-14:36分廢水處理項目變壓器供電,低壓柜一、二段母線供電試驗;15:00-15:14分廢水處理項目低壓聯絡柜控制線路檢查;15:30-15:43分廢水項目高壓柜、變壓器、低壓柜一次性成功完成供電工作,為10月27日廢水項目整體設備試車工作奠定堅實基礎。
圖一:釩廠組織廢水項目送電前會議

圖二:組織廢水項目高壓送電前檢查工作

圖三:廢水處理項目高壓供電做沖擊試驗

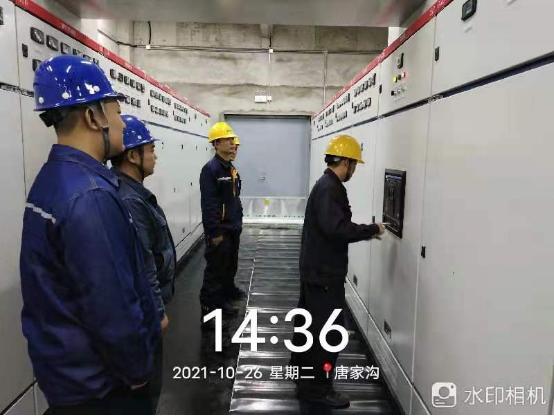

圖四:廢水處理項目變壓器供電,低壓柜一、二段母線供電試驗

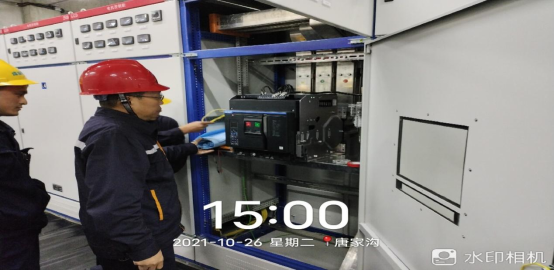

圖五:廢水處理項目低壓聯絡柜控制線路檢查
圖六:廢水項目高壓柜、變壓器、低壓柜一次性成功完成供電工作
通訊員:楊平
