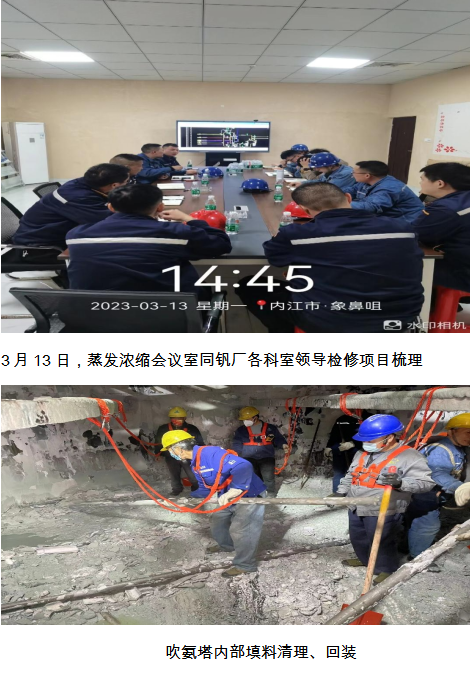

威遠藍鼎提釩廢水處理和蒸發濃縮項目,自去年10月份停機大修至今已有近半年時間。運行過程中水處理吹氨塔填料堵塞漏蒸汽,蒸發濃縮各單元設備故障明顯增加,影響系統運行。威遠藍鼎在釩廠回轉窯大修期間,提前消減廢水庫存至3000m3以下,避免廢水外送高爐。3月13日威遠藍鼎副總經理黃安軍、副部長楊平、宋雨鵬在蒸發濃縮會議室組織釩廠各科室開展檢修協調會,告知釩廠相關領導本次檢修項目的重點、難點、風險點,為水處理爭取充足的檢修時間。
3月16日-20日,水處理全線停機檢修5天,本次檢修涉及機修項目29項,電儀10項,生產10項,全線合計檢修項目49項。本次檢修重點項目涉及吹氨塔填料清理,蒸發濃縮硝鹽列管清垢,三臺離心機篩網更換、氯化鈉系統改造和循環泵設備機封更換。
面對檢修時間緊和氯化鈉系統改造過程中可能出現的鈦合金焊接風險,威遠藍鼎副總經理黃安軍要求檢修過程中將人員安全放在首位,對生產檢修工作進行細化,分管廢水生產副部長楊平負責帶領生產班組員工和外圍人員三天內完成脫氨塔填料清理和回裝工作,分管設備副部長宋雨鵬主要負責蒸發濃縮氯化鈉系統改造和緊盯鈦合金焊接質量,生產技術員張衛健負責蒸發濃縮檢修進度跟進和過程質量監督。檢修期間在公司供應部門和生產、檢修全體員工全力支持下,3月18日18:00水處理全線檢修工作提前完成,3月19日上午11點蒸發濃縮順利啟機恢復生產。
通過本次停機檢修提升了團隊默契協作,增強了各部門的緊密協作關系,杜絕了廢水高爐沖渣給公司帶來的負面影響和經濟損失,檢修工作同時也得到了釩廠各級領導的一致好評。
通訊員:楊平
